montaj ishlarining hajmini hisoblash

DOC 3 стр. 311,0 КБ Бесплатная загрузка

Предварительный просмотр (3 стр.)

Прокрутите вниз 👇
1 / 3
15-amaliy mashgulot montaj ishlarining hajmini hisoblash. tashqi devorlari g’ishtli ko’p qavatli binolarni barpo etishdagi yetakchi jarayon bu karkasining yig’ma konstruktsiyalarini loyixa xolatiga o’rnatishdir. bu jarayonni bajarish ritm- maromiga barcha birga bajariladigan jarayonlar va shuningdek g’isht terimi ham bo’yinsunishi kerak. barcha bu jarayonlar bir-biri bilan fazo va vaqt miqyosida bog’langan bo’lishi kerak. tashqi va ichki devorlari va pardadevorlari g’ishtli binolarda montaj ishlari xajmi ko’p bo’lmaganda(peremichka-tepadon, aloxida yig’ma elementlar, yopma panellar) yetakchi jarayon g’isht terishdir. ayrim jarayonlarni bajarish ketma-ketligiga qarab, binolar differentsial (alohida), majmuali yoki aralash usulda barpo etiladi. differentsial ( aloxida) usulda binodagi xamma ishlar ketma-ket olib boriladi: oldin butun balandlik bo’yicha bino karkasning ichki konstruktsiyalari barpo etiladi, so’ng barcha tashqi va ichki devorlar g’ishtdan teriladi va shundan so’ng pardozlash ishlari bajariladi. bu usul keng front bilan ayrim ishlarni olib borish imkonini beradi, ularni davomiyligini qisqarishiga imkon beradi, ammo ishlarni bir vaqtda birgalikda bajarilmasdan ketma-ket bajarilishi binoni barpo etilishini umumiy davomiyligini …
2 / 3

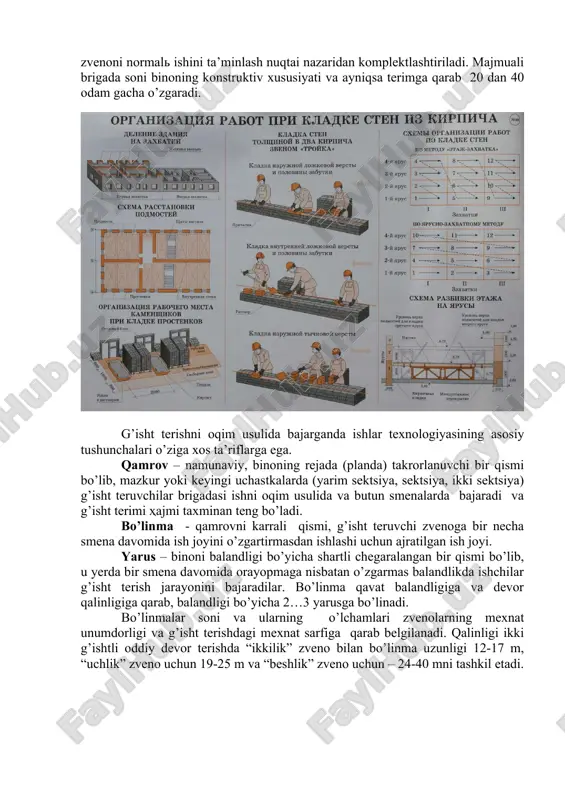

usulidir, uni asosiga quyidagi printsiplar qo’yiladi: • hamma ishlar majmuasini qamrov-yarus sistemasi bo’yicha bajarish; • g’isht terishdagi majmuali jarayonni o’zining ixtisoslashgan zvenolariga ega tashkil etuvchi jarayonlarga bo’lish; • doimiy tarkibli ixtisoslashgan zvenolarning jarayonlarni qamrov va yarus bo’yicha ketma-ket bajarishi ; • zvenolarni qamrovdan qamrovga oqim qadami deb atalmish bir xil oraliqdagi vaqtda o’tishlari; • qamrovdagi montaj va g’isht ishlarni davomiyligini majburiy bog’lash. ko’p qavatli binolarni barpo etish jarayonini odatda majmuali (kompleks) brigada amalga oshiradi. brigadadagi ishchilar soni va malakaviy tarkibi− ish fronti, qurilish muddati, qabul qilingan ishlarni bajarish usuliga, ishchi va mashinalarni mexnat unumdorligiga qarab aniqlanadi. majmuali brigada montajchilar, g’isht teruvchilar, duradgorlar, takelajchilar, transport ishchilaridan tashkil topadi. montajchi yoki g’isht teruvchi zvenolar brigadada yetakchi bo’lib, boshqa ixtisoslik zvenolari tarkibi yetakchi zvenoni normal ishini ta’minlash nuqtai nazaridan komplektlashtiriladi. majmuali brigada soni binoning konstruktiv xususiyati va ayniqsa terimga qarab 20 dan 40 odam gacha o’zgaradi. g’isht terishni oqim usulida bajarganda ishlar texnologiyasining …
3 / 3

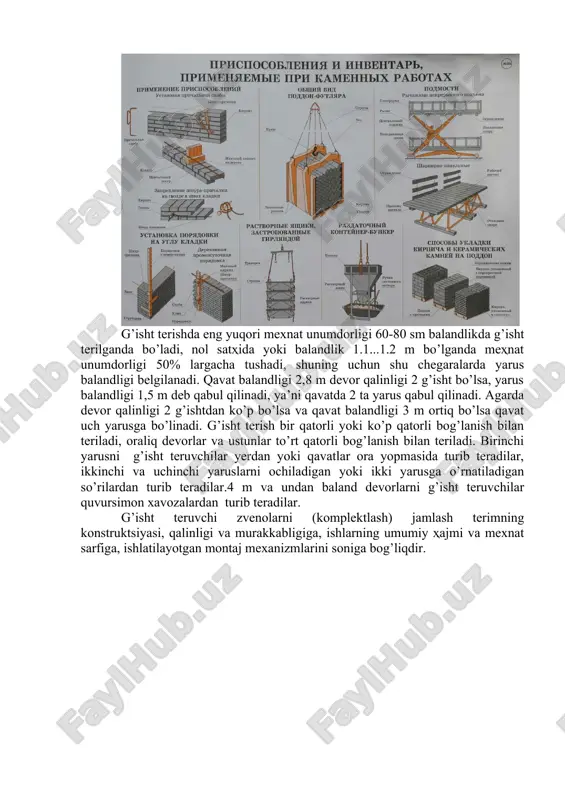

ligi bo’yicha 2…3 yarusga bo’linadi. bo’linmalar soni va ularning o’lchamlari zvenolarning mexnat unumdorligi va g’isht terishdagi mexnat sarfiga qarab belgilanadi. qalinligi ikki g’ishtli oddiy devor terishda “ikkilik” zveno bilan bo’linma uzunligi 12-17 m, “uchlik” zveno uchun 19-25 m va “beshlik” zveno uchun – 24-40 mni tashkil etadi. g’isht terishda eng yuqori mexnat unumdorligi 60-80 sm balandlikda g’isht terilganda bo’ladi, nol sathida yoki balandlik 1.1...1.2 m bo’lganda mehnat unumdorligi 50% largacha tushadi, shuning uchun shu chegaralarda yarus balandligi belgilanadi. qavat balandligi 2,8 m devor qalinligi 2 g’isht bo’lsa, yarus balandligi 1,5 m deb qabul qilinadi, ya’ni qavatda 2 ta yarus qabul qilinadi. agarda devor qalinligi 2 g’ishtdan ko’p bo’lsa va qavat balandligi 3 m ortiq bo’lsa qavat uch yarusga bo’linadi. g’isht terish bir qatorli yoki ko’p qatorli bog’lanish bilan teriladi, oraliq devorlar va ustunlar to’rt qatorli bog’lanish bilan teriladi. birinchi yarusni g’isht teruvchilar yerdan yoki qavatlar ora yopmasida turib teradilar, ikkinchi …

Хотите читать дальше?

Скачайте все 3 страниц бесплатно через Telegram.

Скачать полный файл

О "montaj ishlarining hajmini hisoblash"

15-amaliy mashgulot montaj ishlarining hajmini hisoblash. tashqi devorlari g’ishtli ko’p qavatli binolarni barpo etishdagi yetakchi jarayon bu karkasining yig’ma konstruktsiyalarini loyixa xolatiga o’rnatishdir. bu jarayonni bajarish ritm- maromiga barcha birga bajariladigan jarayonlar va shuningdek g’isht terimi ham bo’yinsunishi kerak. barcha bu jarayonlar bir-biri bilan fazo va vaqt miqyosida bog’langan bo’lishi kerak. tashqi va ichki devorlari va pardadevorlari g’ishtli binolarda montaj ishlari xajmi ko’p bo’lmaganda(peremichka-tepadon, aloxida yig’ma elementlar, yopma panellar) yetakchi jarayon g’isht terishdir. ayrim jarayonlarni bajarish ketma-ketligiga qarab, binolar differentsial (alohida), majmuali yoki aralash usulda barpo etiladi. differentsial ( aloxida) usulda binodagi xamma ...

Этот файл содержит 3 стр. в формате DOC (311,0 КБ). Чтобы скачать "montaj ishlarining hajmini hisoblash", нажмите кнопку Telegram слева.

Теги: montaj ishlarining hajmini hiso… DOC 3 стр. Бесплатная загрузка Telegram
